19 か国の欧州送電網では、2030 年までに 200GW 以上の太陽光発電容量が不足

Mar 17, 2024

エネルギーシンクタンクのエンバーの最新報告書によると、ヨーロッパのいくつかの国は、2030年までに太陽光発電の導入量を205GWも過小評価しているという。

報告書「送電に使命を託す:欧州のエネルギー転換のための送電網」では、EU、英国、西バルカン諸国を含む欧州送電システム事業者(TSO)による35の国家送電網開発計画を検討しており、多くの国が「世界のエネルギー転換に歩調を合わせていない」としている。エネルギー転換の現実」。

業界団体ソーラーパワー・ヨーロッパの従来通りのシナリオに基づくと、分析対象となった23カ国のうち19カ国は、2030年までに太陽光発電の導入量を205GWも過小評価していた。

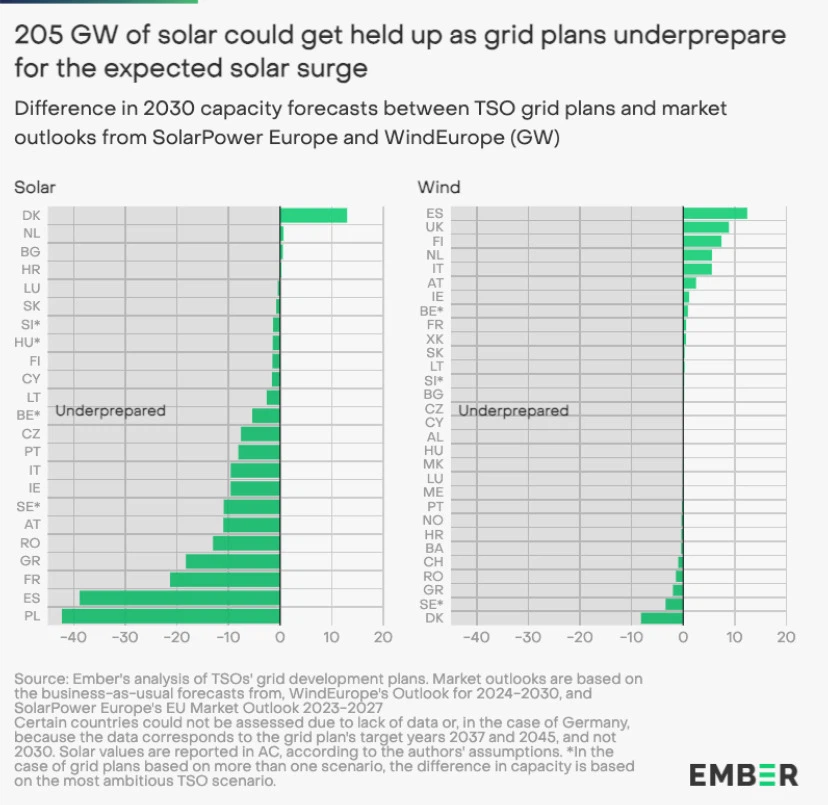

image-3-1


容量のずれは風力よりも太陽光の方が頻繁に発生します。チャート:エンバー。
予想される太陽光発電容量と送電網拡張計画とのギャップが長期にわたって続く場合、短期的には送電網の混雑が増大する一方、太陽光発電プロジェクトは最終的に送電網接続の待ち行列に滞留することになります。

クロアチア、デンマーク、フィンランド、オランダの 4 か国の TSO のみが、自国の既存の目標よりも野心的な太陽光 (および風力) 容量シナリオを予想しています。これらの国の差は、デンマークの 50% からフィンランドの 200% まで多岐にわたります。これら 4 か国の送電網計画では、国家政策目標を超える 81GW の太陽光発電と風力発電の容量が見込まれています。

国レベルでみると、フランスは太陽光発電容量に関するTSOのエネルギーシナリオ(35GW)と国の太陽光発電容量目標(54GW)との絶対差が最も大きく、2030年までに19GWの差がある。

太陽の位置ずれは風よりも頻繁に起こる
さらに、太陽光と風力技術の比較では、太陽光発電は位置ずれの影響をより大きく受ける傾向があり、風力発電の27GWに対して11カ国で60GWの太陽光発電容量が過小評価されていることが分かりました。

国の国家目標と TSO の送電計画との違いは、多くの場合、両者の間にタイムラグがあり、以下に示すように、国家計画は TSO よりも早く目標を更新します。

image-4


国の送電計画の多くは古い目標に沿っています。チャート: エンバー
エンバー社のエネルギー・気候データアナリスト、エリザベス・クレモナ氏は、「送電網を見過ごすわけにはいかない。計画が更新されなければ、欧州の過給エネルギー移行を遅らせる危険がある。太陽光と風力が実際にシステムに接続できるかどうかを確認することが重要だ」と語った。パネルやタービン自体と同じくらい重要です。トランスミッションがなければ移行はありません。」

「クリーンテクノロジーの導入が急速に進むにつれて、電力網の容量不足というボトルネックにますます直面しており、接続の遅延、接続の削減、消費者のコスト増加につながっています。」

明るい面では
上述の課題にもかかわらず、TSO は送電網の課題に対処するために積極的な措置を講じてきました。その中には、今後 10 年間にわたる送電網の拡大と、送電網の混雑を軽減するための負荷の柔軟性などの非有線ソリューションを優先するアップグレードやいくつかの TSO が含まれます。

Emberが分析した35カ国の間では、現在から2026年までに25,000kmを超える新しい回線が計画されており、これは国内送電網の総延長が5.3%増加することになる。表のトップはスペインで、その期間中に最も多くの容量が追加され、5,000 kmを超えています。次いでドイツ(3,600km)、デンマーク(3,300km)となっている。

政治的議題におけるグリッドの優先順位
全国送電網の拡大は加速しているものの、送電網計画は依然として再生可能エネルギーの成長と目標の増加に追いつくのに苦労している。

報告書の主要な勧告の中には、国の政治的課題において送電網を優先し、その支援と資金提供を強化することが挙げられる。送電網の計画と投資に十分な時間を与えるために、規制の枠組みを改訂する必要がある。 TSO が今後数十年間の送電網のニーズをより適切に予測できるようにするには、再生可能エネルギーを送電網計画の最前線に置く必要があります。
